山东科技大学:济南校区双电源用电扩容改造顺利完工

作者:撰稿:宋荣华 照相:李敬银日期:2017-11-28来源:





   2017年11月8-9日,国家电网济南供电公司先后对山东科技大学济南校区翠胜线和五三线10KV电源进行成功输电,这标志着济南校区双电源用电扩容改造工程圆满竣工。从2016年4月学校五届一次教代会确定为正式提案以来,在学校和校区高度重视、相关部门大力支持、后勤管理处全力以赴的工作和努力下,这项关系济南校区长远发展的民生工程历时18个月得以完成。40多项工程进度一览表背后是努力,是付出,是心系民生的初心、是攻坚克难的决心、是放眼长远的事业心。


   事关民生势必行

   双电源用电扩容改造工程实施前,济南校区有南、北两处变电室,分别配备500KVA变压器315KVA*2变压器,负责整个校区教学、科研、办公用电以及3000学子和471户居民的生活用电。随着校区的发展和教学规模的扩大,特别是近几年来,教学设施、实验设备大量增加,师生学习工作条件不断改善,用电需求不断增加。南配电室月最大用电量达到近14万度,而北配电室月用电量更是高达16.7万度,先后出现两次因超负荷而烧毁设备线路的情况,存在很大的安全隐患。

   济南夏季高温炎热,特别是暑期小学期在校学习实践的学生酷热难耐,校区虽开放有空调的实验室和报告厅供学生使用,但不能从根本上缓解问题,一些学生到海鲜市场购买冰块放到宿舍消暑降温,部分学生到附近租住宾馆。宿舍安装空调已经成为合作办学学生和家长反映强烈的一个突出问题。学生部门调研发现,山东大学等一部分驻济高校已经开始尝试在学生宿舍和教室安装空调。为改善合作办学学生学习和生活条件,亟需对569余间学生宿舍、50余间教室和校区图书馆、食堂等场所安装空调。
此外,为适应改善合作办学办条件的需要,校区拟建设实验楼、艺体馆和学生宿舍等,势必会增加用电负荷。用电扩容改造已经成为校区一项势在必行的民生工程、发展工程,为此校区领导班子通盘考虑校区当前用电状况和今后的发展需要,决定建设双电源中心变电室,增容1000 KVA,实现校区双电源供电管理。
   济南校区代表团在2016年4月山东科大学第五届教职工代表大会暨工会会员代表大会第一次会议上提出“关于济南校区用电扩容改造工程的提案”,经教职工代表大会提案工作委员会研究并提请学校同意,予以立案并作为正式提案办理。在学校的大力支持下,济南校区及时启动了用电扩容改造工程,明确由校区管委会副主任方亨福主抓、后勤管理处具体负责。校党委副书记兼济南校区党委书记、管委会主任尹华高度重视该项工程,多次听取工作汇报,实地察看工程进展。


天桥区供电公司领导现场指导

   攻坚克难誓必成

   济南校区双电源用电扩容改造工程(含低压线缆配套施工)根据项目实施性质分为勘察设计、设备采购、设备安装、高压土建、低压土建、低压线缆购置与敷设和高可靠性供电等7个分项。由于施工标准与工程验收要求高,校区院子、道路窄,且最大可能地降对正常教学工作的影响,施工难度相对较大,加上“创城”、“拆违拆临”、中高考“静音”避让、设计变更等不可预知因素影响,使得工程一波三折,后勤管理处多方协调,积极应对,攻坚克难,顺利推进。

   校区管委会副主任方亨福、后勤管理处长冷树伟、能源管理中心主任叶生术等相关人员先后与天桥区供电公司、济南市供电供电公司、济南鲁源电气集团有限公司、山东格瑞德输变电工程有限公司、设备公司和招标公司互访交流,接待工程技术人员来校区实地勘察和商议相关事宜,经积极协调,2016年8月24日,济南校区高压增容供电方案顺利通过,济南市供电公司下达了《高压电力客户供电方案答复书》。在深入调研比对的基础上,按照济南市供电公司要求和电力行业规范,严格招投标程序,认真选取设计单位和施工单位,确保队伍施工实力,确保工程及时开工。

   在高压土建工程施工时,由于校区地处无影山南侧,地下水丰沛,水位较高,导致原设计方案难以正常实施。根据施工设计方案要求和施工工程规范,技术人员给出了“打井降水”和“现场浇筑”的措施,但由于施工场地狭小,施工费用较高,对校区实际情况而言,不是理想的解决方案,更是几乎无法实施。当时工地已经铺开,路面已经开挖,如何以最优的方案确保工程顺利进展,后勤管理处负责人心急如焚,他们多次开会研究,多方咨询论证,经过与设计、电力验收等部门及施工企业反复沟通协商,最终确定采用高压电缆井校外预制沉埋方案。既解决校园道路窄、现场施工难、降排水费用高的问题,也减少了施工对教学环境的影响。

   后勤管理处马不停蹄地申请设计图纸变更,实施电缆井预制,拟定排水方案,然而此欲速彼却难达。一方面图纸变更和十几个几吨重的预制件浇筑、凝固需要时间,另一方面时值济南拆违拆临、创城攻坚阶段,对原材料、混凝土施工、工程运输管控十分严格。后勤管理处使出浑身解数,集中多方智慧,克服重重困难,确保预制高压井进场施工。七月流火的济南,动辄汗透衣衫,后勤管理处工作人员周末无休、假期不间断地值班在施工现场,既要保质保量确保土建工程施工进度,也要做好设备、线缆的加工制作协调,还要做好各施工单位间的组织配合,保障整个工程安全有序顺利进行。

   事非经过不知难,整个用电扩容改造工程中类似的波折和插曲不在少数,每一项工程背后凝聚着的都是智慧和汗水。

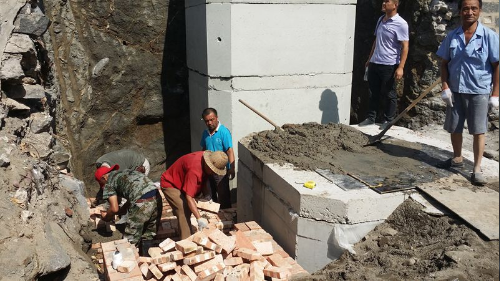

高压电缆施工现场

   科学规划谋长远

   无远虑者有近忧。2017年11月,济南校区用电扩容改造工程顺利通过济南市供电公司组织的验收。工程顺利结束后,有个细节引来了个别教工的“抱怨”,“施工挖开了路,施工结束就直接填埋修复挖开部分,不能把整个路面再铺修一层吗”,殊不知,这显而易见的新旧两色路“缺憾”,正是后勤管理处科学系统规划与可持续发展理念的细节体现,这种理念贯穿在整个施工过程的每一个环节。

   充分论证,科学决策,坚持局部工程与校园整体规划、校区长远发展相结合。比如在变电室负荷分配、低压线缆通道预留时,将正在筹建的艺体馆、实验楼、学生公寓等提前考虑其中;在低压线缆管道建设时,将校园线缆入地一并统筹规划,并测绘制作了校园地下综合管网工程图;在校园道路修复时,将即将建设的艺体馆、实验楼、学生公寓工程对校园道路的二次破损考虑进去等等。经过科学谋划既可最大程度地减少重复建设,也提高了资金使用效能。因此,也就有了上述中的小“缺憾”,其实,校区在2016年的主楼广场改造时就已经对校园路面重新铺设沥青做了系统规划和空间预留。

   问题导向和目标牵引是谋划开展具体工作的两个有效方式,济南校区双电源用电扩容工程就是解决现实存在问题和完成校园永不停电目标的有机结合。不谋长远者,不足以谋一时。在双电源中心配电室的建设和使用上,后勤管理处科学规划、统筹安排,确保高标准建设、高起点运行、高效能管理,使这项民生工程、发展工程落到实处,惠及师生,以利长远。目前,所有楼宇低压线缆对接送电完毕,电力和学生宿舍空调处于正常使用状态。
